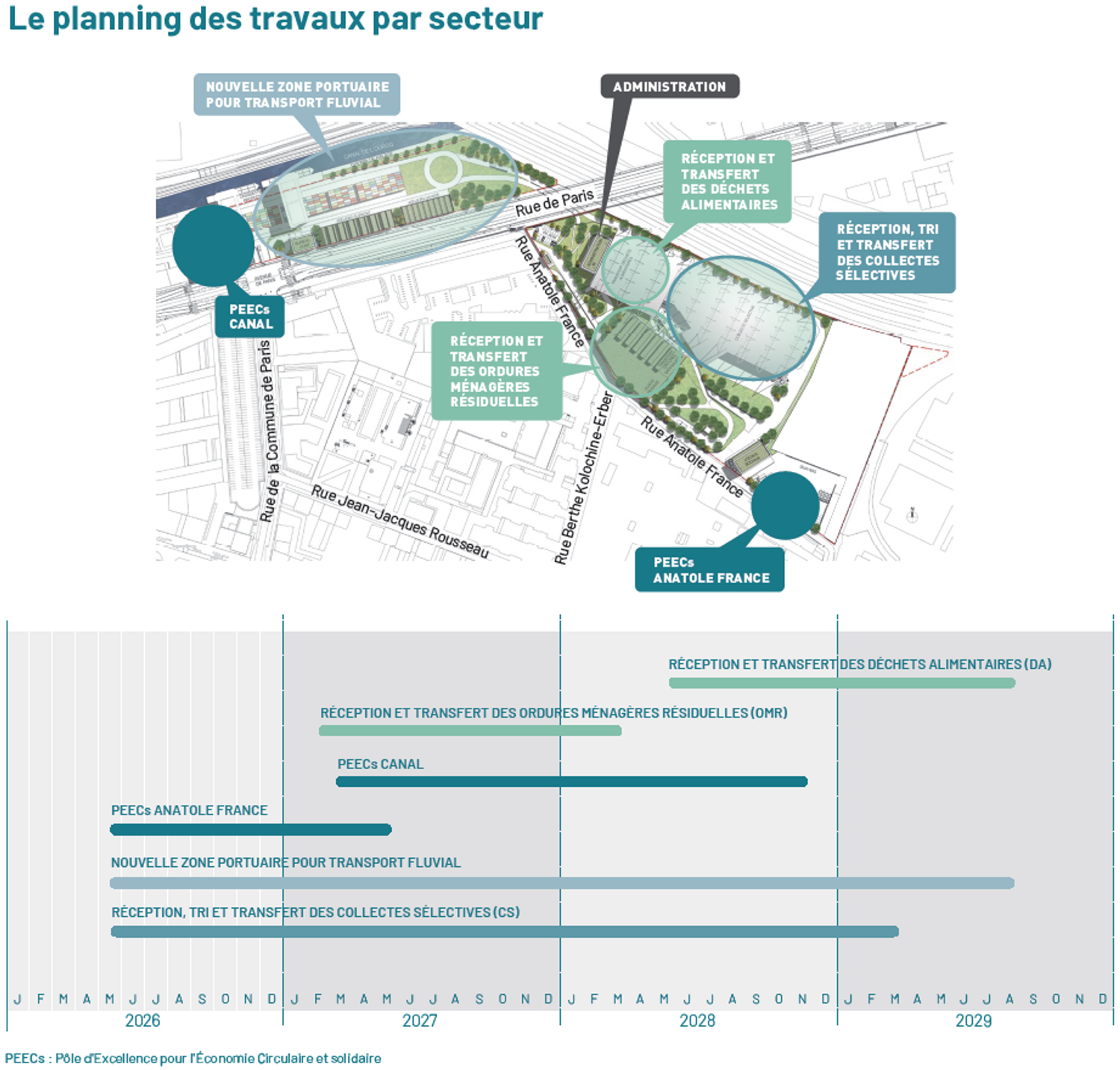

Calendrier des travaux
Le chantier a débuté au printemps 2026 et se terminera en 2029, avec une mise en service progressive des nouvelles installations :
- En 2027, le PEECs Anatole ;
- En 2028, le bâtiment de réception et de transfert des ordures ménagères résiduelles (OMR) ;
- Puis, en 2029, les autres composantes du nouveau centre : le PEECs Canal, le bâtiment de réception, de tri et de transfert des collectes sélectives (CS), le port fluvial, et enfin le bâtiment de réception et transfert des déchets alimentaires (DA).
Ce phasage des travaux permet d’assurer la continuité du service public : le centre actuel restera en exploitation durant toute la durée des travaux pour assurer la gestion des déchets ménagers.

Gestion des nuisances et information de proximité
La Semop ValoEst, en charge des travaux et de l’exploitation s’est engagée dans la mise en place de dispositifs de gestion des nuisances :
- Réduction des nuisances sonores :
- Utiliser au maximum des matériels récents et moins bruyants (normes acoustiques)
- Éteindre les engins à l’arrêt (éviter le bruit inutile)
- Informer les riverains avant les phases très bruyantes
- Maîtrise des poussières :
- Mettre en place des brumisateurs sur les zones critiques
- Bâcher les camions transportant des matériaux pulvérulents
- Nettoyer les roues des camions à la sortie (station de lavage)
- Stocker les matériaux sensibles à l’abri ou sous bâche
- Organisation des flux et circulation :
- Optimiser les livraisons pour limiter les rotations
- Éviter les heures de pointe pour les transports
- Sécuriser les accès et éviter les gênes sur la voie publique
- Mettre une signalisation adaptée autour du chantier
- Mise en place d'une centrale à béton pour limiter les flux
- Propreté et image du chantier :
- Installer des zones de lavage des roues
- Maintenir une clôture propre avec affichage réglementaire
- Éviter les envols de déchets (filets, bâches)
- Préservation de l’environnement :
- Prévenir les pollutions (kit anti-pollution)
- Stocker les produits dangereux en zone étanche
- Sensibilisation des équipes :
- Former les compagnons aux bonnes pratiques
- Désigner un référent “faibles nuisances”
- Mettre en place des visites mensuelles spécifiques
- Intégrer les exigences dans les causeries hebdomadaires
Durant la phase chantier, le Syctom a pour rôle de surveiller le chantier. Cela s’illustre notamment via :
La signature de la charte de chantier à faibles nuisances avec les entreprises travaux, qui définit les exigences, les cadres réglementaires associés et les pénalités encourues.
- Le respect du marché pour la réalisation des travaux : exigences techniques, délais…
- La surveillance du bruit lié au chantier via le dispositif « méduse » de Bruitparif.
Par ailleurs le Syctom assure l’information et le dialogue avec le territoire :
- Mise en place de la charte de qualité environnementale d’ici fin 2026 avec les collectivités (Est Ensemble, Romainville, Bobigny, Département) et du comité de suivi de la charte, qui se réunira une fois par semestre pendant le chantier.
- Poursuite du dialogue avec le Groupe Citoyens pour informer sur les grandes étapes du chantier et poursuivre les actions de sensibilisation.
- Mise en place une communication dédiée au chantier : formulaire de signalement en ligne, flash info, évènements de chantier, lettres info, site web…
